La lista de pendientes de la sucursal seis no se parece en nada a la de la sucursal uno. El gerente nuevo no sabe que el compresor de la cámara de ese modelo tarda dos semanas en llegar, ni qué inspector pide primero la bitácora del sanitizante. Nada de eso está escrito: vive en la cabeza de quien abrió la última. Abrir otra ubicación es en realidad una auditoría de la primera: lo que aprendiste a la mala tiene que quedar en papel antes de moverse a una dirección nueva.

Qué lleva la descarga y quién es responsable de cada fecha

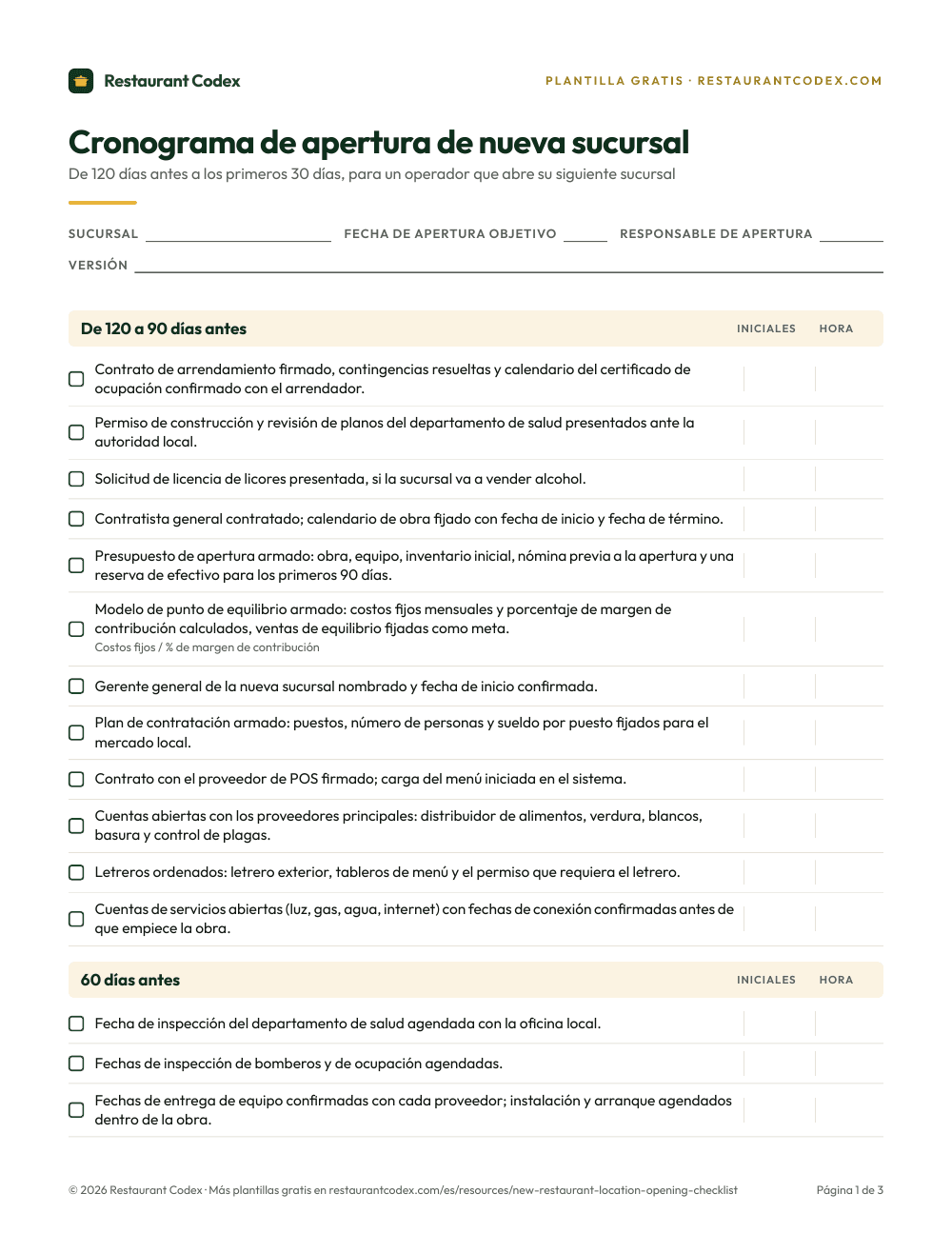

El checklist de abajo es una sola hoja organizada como cronograma, no como lista de categorías: de 120 a 90 días antes, 60 días antes, 30 días antes, semana de apertura y los primeros 30 días. Cada una de las 57 líneas tiene una casilla, iniciales y una hora, porque "ya se metió el permiso" sin fecha y sin nombre es solo una suposición para cuando alguien lo revise. El encabezado lleva la sucursal, la fecha de apertura objetivo, el responsable de apertura y un número de versión, porque vas a volver a usar esta hoja en la siguiente sucursal.

Cronograma de apertura de nueva sucursal

De 120 días antes a los primeros 30 días, para un operador que abre su siguiente sucursal · 57 puntos

Una persona, normalmente el líder de operaciones o el dueño, tiene el rol de responsable de apertura, pero la mayoría de las líneas las inicializa quien hace el trabajo: el gerente general firma contratación y capacitación, el responsable de apertura o un contralor firma presupuesto y equilibrio, el chef firma cierre de menú y costeo de recetas. El gerente de distrito o el dueño valida en tres momentos: presupuesto y modelo de equilibrio a los 90 días, inspecciones y licencias a los 30, y la junta de entrega al día 30 de operación. Esa última firma es la que más importa: ahí la sucursal deja de ser un proyecto de apertura y se vuelve una ubicación más.

La lógica del cronograma: qué tiene tiempo de espera, qué no se puede atrasar

Si trabajas de atrás para adelante desde la fecha de apertura, todo cae en dos grupos. El primero tiene tiempo de espera real y no se acorta por presión: una solicitud de permiso, un pedido de equipo, un plan de contratación para un mercado donde todavía no tienes gente conocida. Si metes tarde la revisión del departamento de salud, tu fecha de apertura no se mueve lo que atrasaste, se mueve lo que tarde esa oficina en atenderte. Si pides tarde la cámara fría, dependes del calendario del proveedor, no del tuyo.

El segundo grupo sí es flexible, y tratarlo como el primero te hace preocuparte por lo que no importa. La fecha del soft open se puede mover unos días sin costo. Una campaña de marketing puede arrancar una semana después. Las tallas de uniformes se piden después de contratar al personal, no antes. El error no es elegir mal la preocupación, es no separar las dos listas: una línea flexible recibe el mismo pánico que un permiso en la ruta crítica.

Abrir la sucursal #2 no es crecimiento. Es una auditoría.
Abrir la sucursal #2 no es crecimiento. Es una auditoría.

El dinero: cuánto cuesta y cuándo llegas al punto de equilibrio

El desglose de Square de 2026 pone el rango general entre 175,000 y 750,000 dólares para abrir una sucursal, con servicio completo entre 300,000 y 750,000 o más, fast-casual entre 200,000 y 500,000, y servicio rápido entre 150,000 y 300,000. Dónde caes depende de si construyes en obra gris o ya ocupas instalaciones, y del costo de tu zona; úsalo para revisar la cotización de un contratista, no como número final.

El número que de verdad te dice si el local funciona es el punto de equilibrio, y la cuenta es simple. Suma tus costos fijos mensuales (renta, seguros, sueldos de gerencia, pago de préstamo) y divídelos entre tu porcentaje de margen de contribución: lo que queda de cada peso vendido después de alimentos, la mano de obra que sube y baja con el volumen, desechables y comisiones de tarjeta. Costos fijos entre margen de contribución da tus ventas de equilibrio, que es la fórmula que publica Binwise. Si tus costos fijos son 800,000 pesos al mes y tu margen es 35%, el equilibrio es de unos 2,285,000 pesos al mes. Si tu pronóstico real queda muy por debajo de esa cifra, el local no funciona a la renta que te ofrecen, por bueno que sea el concepto.

Por eso el presupuesto de 90 a 120 días antes incluye una reserva de efectivo para los primeros 90 días, no nada más obra e inventario. Una sucursal casi nunca abre arriba del equilibrio la primera semana, y esa reserva paga nómina y renta mientras las ventas suben.

Trasplantar la cultura, no nada más el equipo

El equipo llega bien por paquetería. La cultura no, a menos que la muevas a propósito. La línea más importante de este checklist es nombrar a los capacitadores de una sucursal existente 60 días antes, no contratar capacitadores locales ni prometer que "la capacitación se resuelve una vez que abramos". Alguien que ya opera bien tus sistemas muestra el estándar en vez de solo describirlo, y agarra el desvío chico, una ficha seguida a medias, un paso de cierre saltado, antes de que se vuelva la manera de trabajar de la sucursal nueva.

La otra mitad es correr la sucursal nueva con los mismos checklists desde el primer día, no con una versión simplificada. Los SOPs, el checklist de apertura y cierre y las listas de producción se cargan 30 días antes y entran en vivo desde el primer turno del soft open. Una sucursal que pasa su primer mes con una versión informal casi nunca la formaliza después; lo informal es lo que aprende el equipo, y eso es lo que se queda.

Correrlo en un grupo de varias sucursales

El checklist que usas para abrir la sucursal seis no debería ser el mismo que usaste para la uno. Ponle versión, guarda el número en el encabezado, y después de cada apertura haz una plática corta: qué línea faltó, qué tardó más de lo planeado, qué prometió un proveedor y no cumplió, y mete esos ajustes a la siguiente versión. Un checklist que nunca cambia significa que nadie está aprendiendo, y eso sale caro porque muchas de estas líneas castigan enterarte tarde.

La otra parte es que alguien sea dueño de los primeros 30 días. El gerente general corre la sucursal, pero el gerente de distrito o el líder de operaciones es responsable de ese reloj: costo primo semanal, conteo de inventario con su varianza, lista de pendientes, junta de entrega. Un gerente general llevando su primera apertura solo, sin nadie arriba revisando esos puntos con calendario, es la forma más común en que los números de una sucursal nueva se desvían durante meses sin que nadie se dé cuenta.

Errores que convierten una apertura en un caos

Abrir con personal mal capacitado es el más común, normalmente porque la contratación se atrasó y ya no quedó tiempo para más que un recorrido antes de abrir puertas. Un equipo que vio la línea una vez no trae la práctica que un soft open supone, y eso se nota en tickets lentos y órdenes equivocadas frente a tus primeros clientes.

Un menú sin costear es el segundo. Cambios de receta después del cierre a los 60 días, "un ajuste más" del chef, un proveedor sin recostear, y el menú impreso nunca se calculó contra la meta de costo de alimentos. Te enteras tres semanas después, cuando el estado de resultados no cuadra.

Saltarse el soft open, o hacerlo tan corto que no cuenta, es el tercero. Existe para encontrar problemas que solo aparecen con comensales reales: un tiempo de comanda bueno con ocho mesas que se cae con veinte, un modificador mal puesto en el POS, una estación corta de personal en la hora pico. Comprímelo en un servicio y esos problemas aparecen en la apertura oficial, frente a quienes más querías impresionar.

El cuarto es que el dueño se mude a la sucursal nueva y deje que las demás se descuiden. Un mes de atención completa en la seis es un mes que la uno a la cinco no tuvieron.

El quinto es no presupuestar los primeros 90 días de pérdidas. Una sucursal casi nunca abre arriba del equilibrio, y un presupuesto que se detiene en obra e inventario no deja nada para nómina y renta mientras las ventas suben. Así se queda sin efectivo un local que sí iba a funcionar.

Abrir la sucursal #2 no es crecimiento. Es una auditoría.
Abrir la sucursal #2 no es crecimiento. Es una auditoría.

Cómo lo corre Restaurant Codex

Corremos este mismo cronograma como un checklist vivo dentro de Restaurant Codex, no como documento compartido: el responsable de apertura asigna cada línea a una persona, las fechas e iniciales quedan registradas en el momento en que alguien la marca hecha, y el dueño o el gerente de distrito ve cada pendiente de cada sucursal en apertura desde una sola pantalla.

Restaurant Codex

El mismo checklist, en cada celular, con foto de prueba

Restaurant Codex corre esta plantilla como una tarea en vivo, con hora, foto y una sola vista de todas tus sucursales. Tráela a una sesión de 30 minutos y la montamos sobre tu operación real.

Cronograma de apertura de nueva sucursal

De 120 días antes a los primeros 30 días, para un operador que abre su siguiente sucursal · 57 puntos

Por el equipo de Restaurant Codex

Escrito con operadores que dirigen grupos de restaurantes con varias sucursales. Revisado contra el FDA Food Code y las fuentes listadas abajo.
